NEWS
热点资讯实例工程展示外墙EPS保温板施工,全面解读其施工工艺流程:外墙抹灰→安装工程插入施工→保温板粘贴→抗裂砂浆施工,值得参考!
工艺流程解读

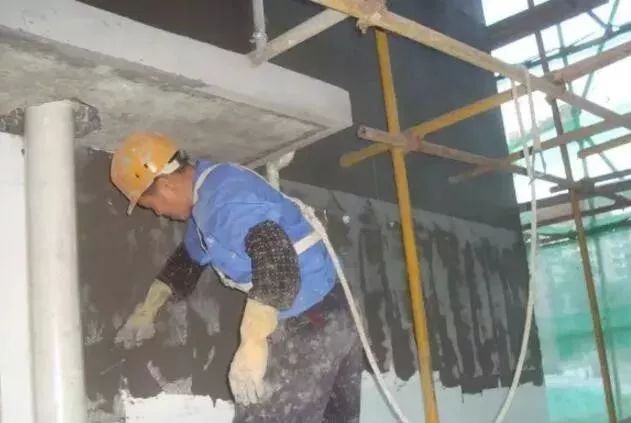

1、外墙抹灰
· 外墙门窗洞口收成精洞口
· 窗台压顶处收口凸出墙面的厚度满足保温施工的要求

· 外墙面施工前所有电盒预埋到位
2、安装工程插入施工

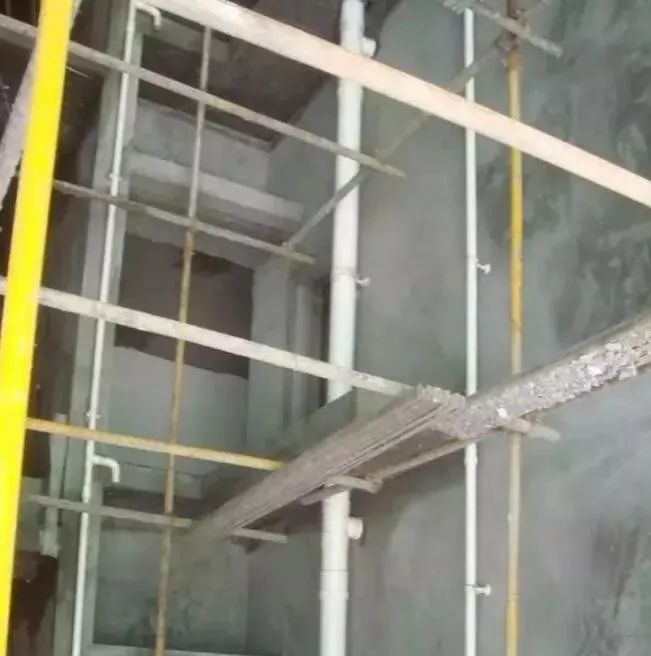

· 大墙面立管安装、阴角处安装立管支架,立管待保温层施工完毕后再安装(以免影响保温施工)
· 生活阳台给水管支架在保温施工前安装完成
3、保温板粘贴

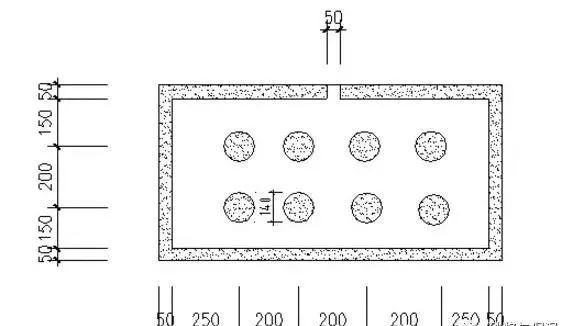

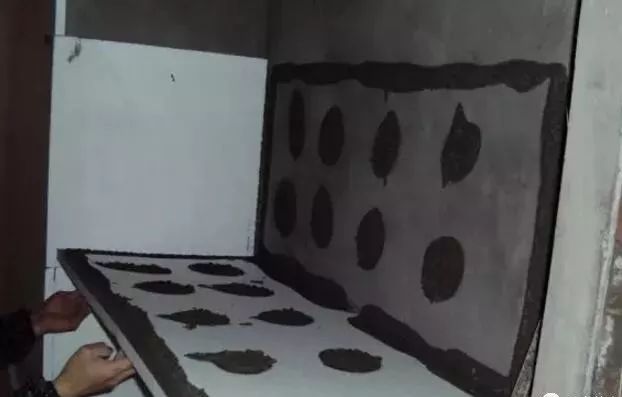

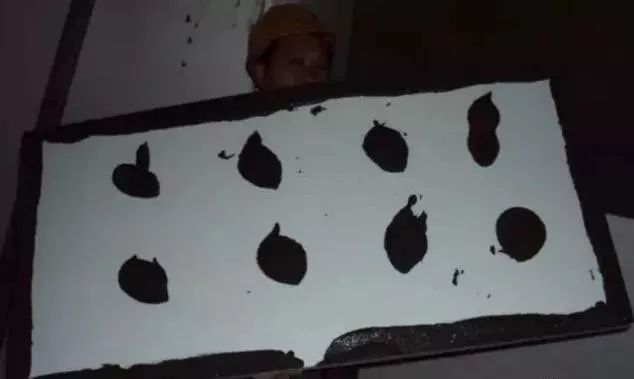

EPS板长1200mm,宽600mm,四周抹粘结剂的宽度控制在50~80mm范围内。板内设置8个圆形粘结点,直径控制在100~140mm,确保粘结面积不小于笨板面积的40%。
EPS板周围粘结剂处预留一排气孔,用于排除EPS板粘贴时产生的空气及粘结剂固化时产生的气体。

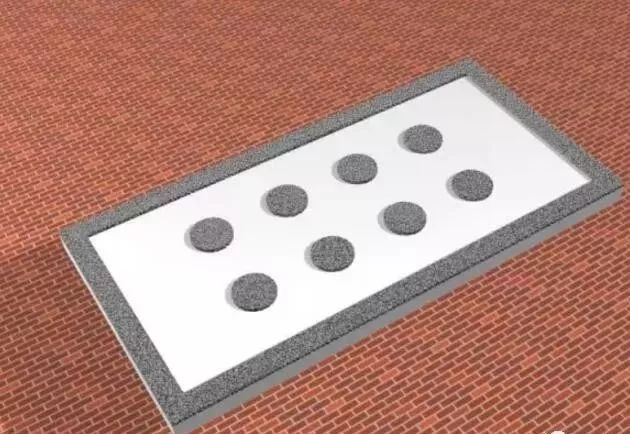

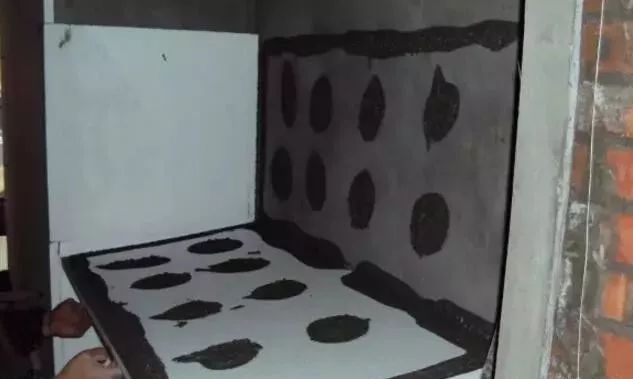

· 粘结面积不小于笨板面积的40%
· 周围粘结剂处预留一排气孔,粘结剂宽度控制在50~80mm;板内圆形粘结点直径控制在100~140mm

EPS板应自下而上,沿水平方向横向铺贴,保证连续结合,而且上下两排EPS板应错缝1/2板长。
在墙面转角处,应先排好尺寸,裁切EPS板,使其垂直交错连接,并保证墙角垂直度。

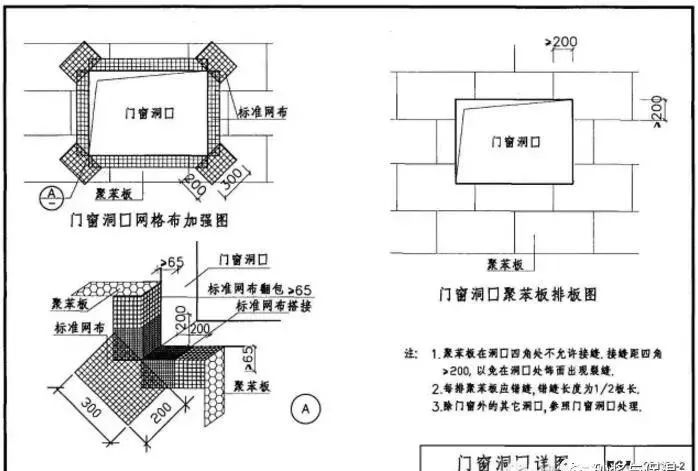

门窗洞口四角部位的EPS板采用整块EPS板裁成“L”型进行铺贴,不得拼接。接缝距洞口四角距离应不小于200mm。

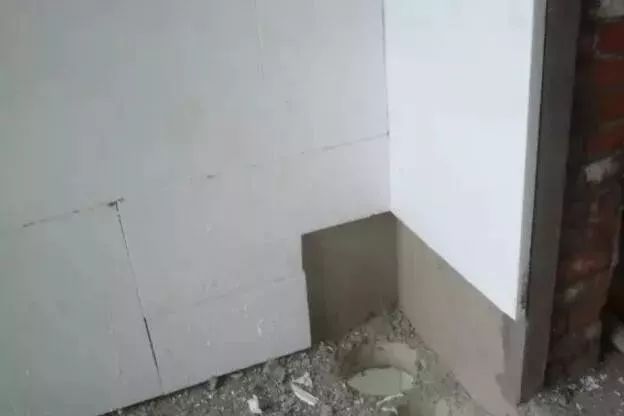

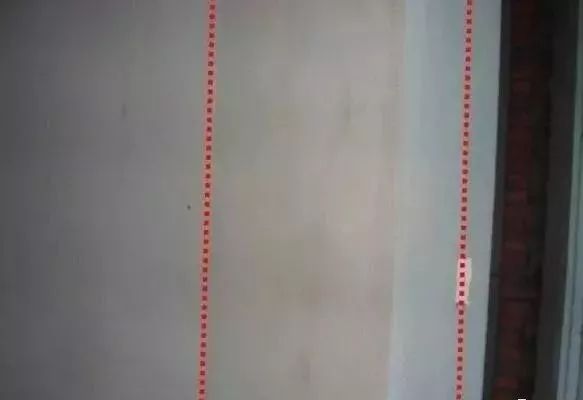

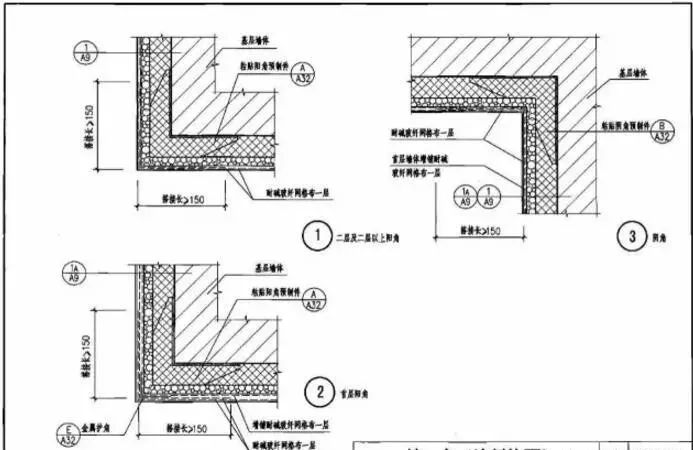

· 阳角及洞口排板做法

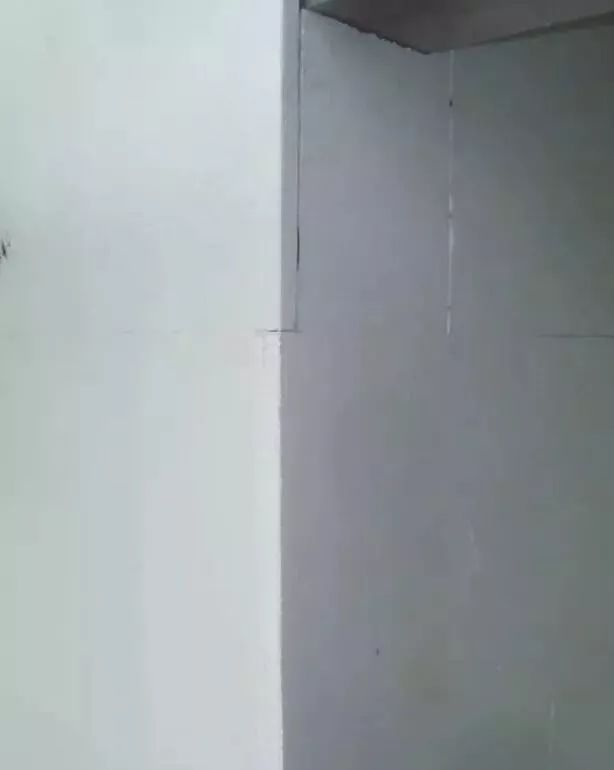

· 外墙保温板从阳角向阴角方向粘贴,阳角处挂通线,保证阳角的垂直度;阳角两侧笨板交错拼接

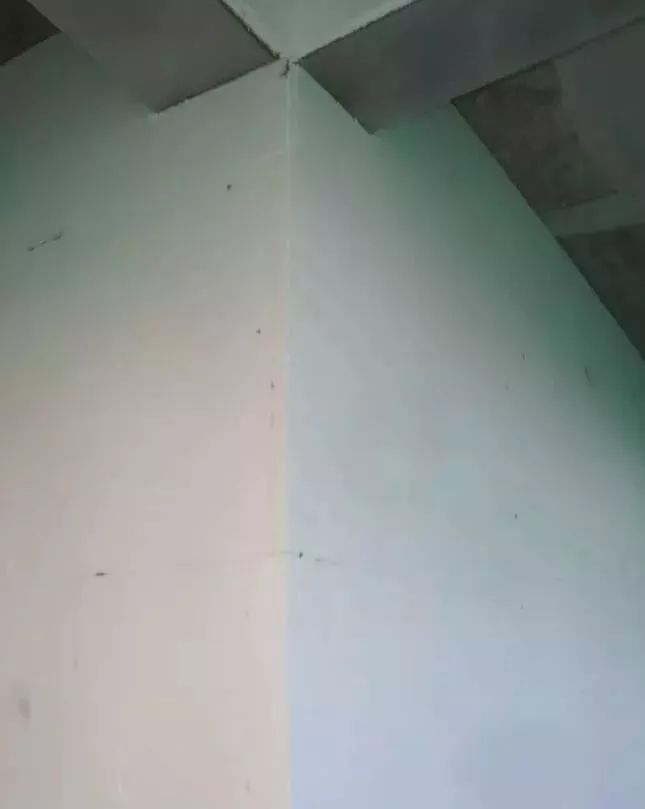

· 阴角处笨板交错拼合
· 门窗洞口处L型EPS板粘贴

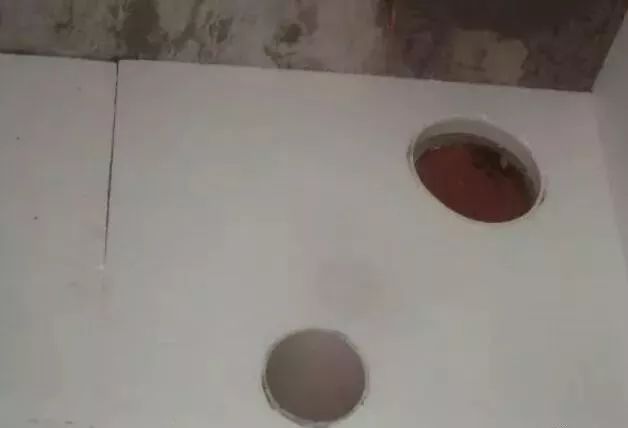

· 排水立管支架处保温板施工密实

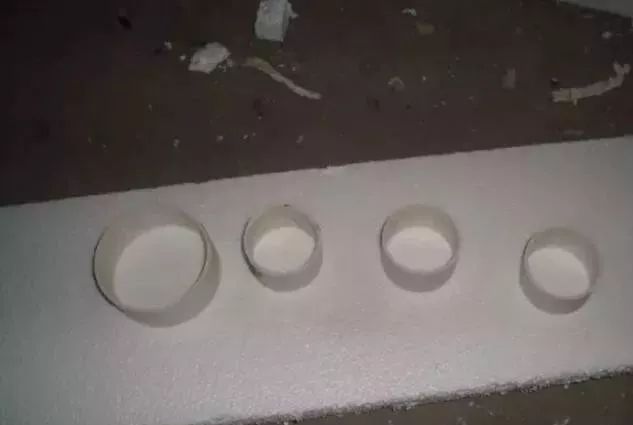

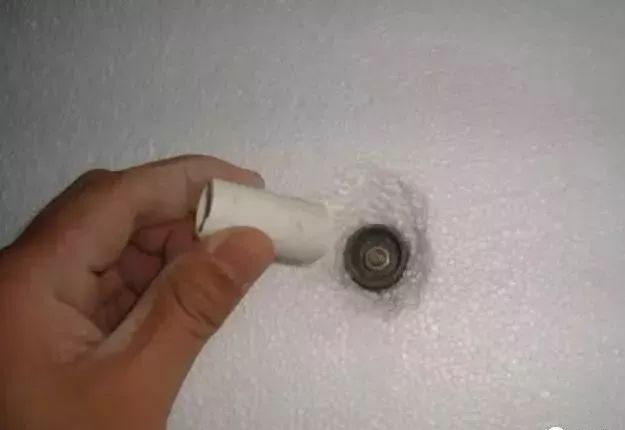

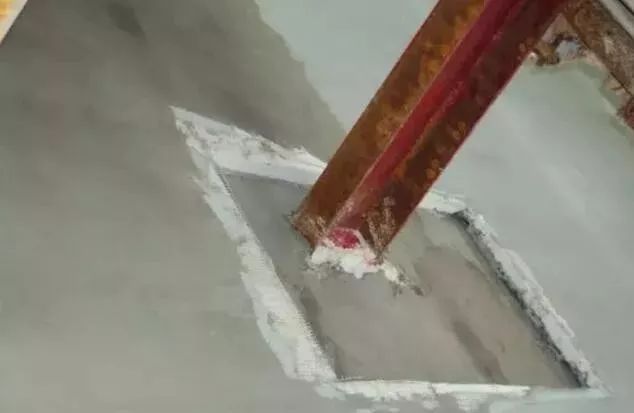

· 保温板厚度范围内套PVC管

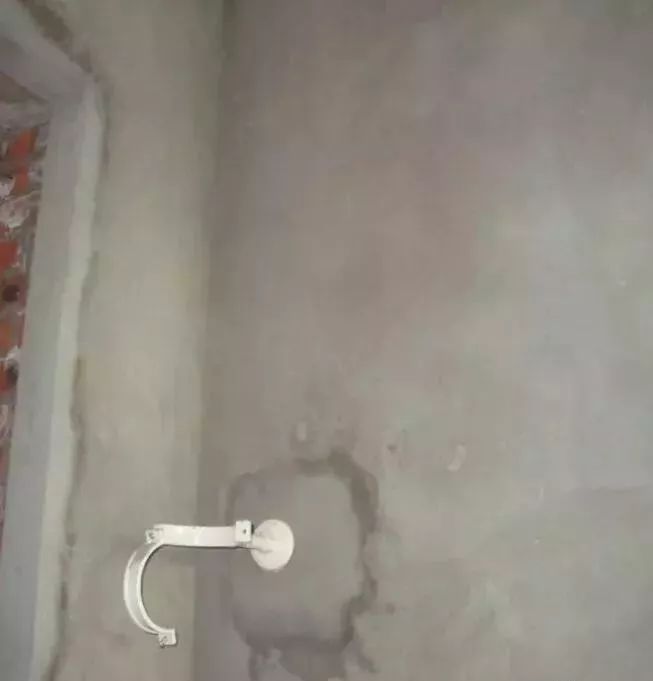

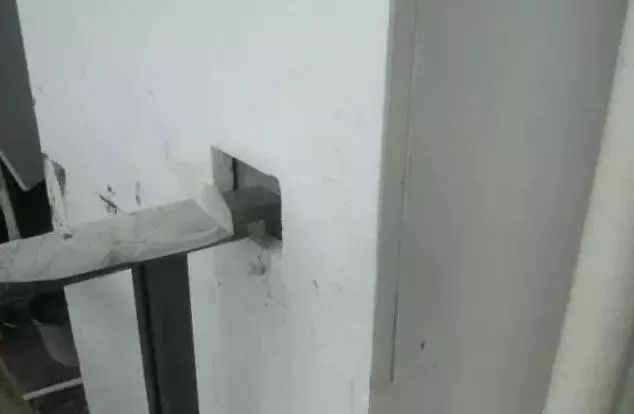

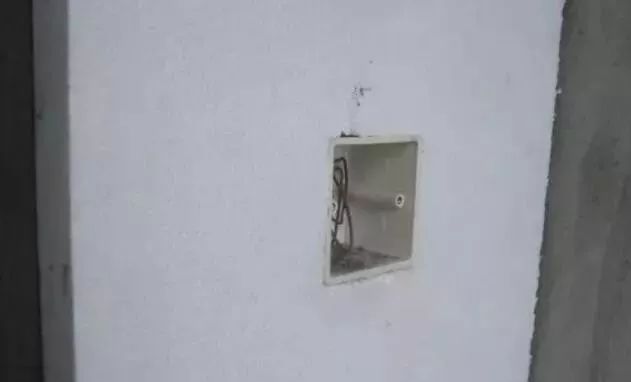

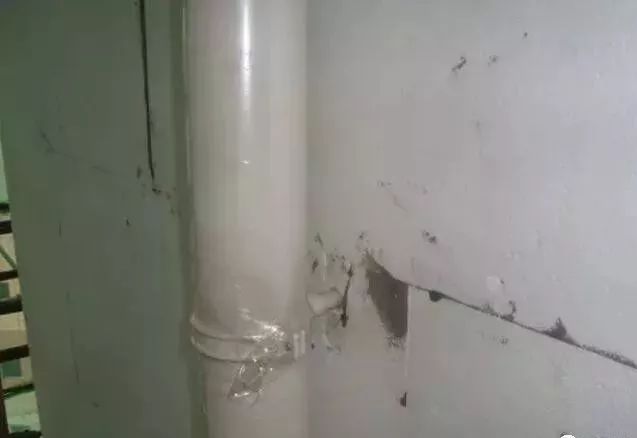

· 保温板施工后,给水管支架完好

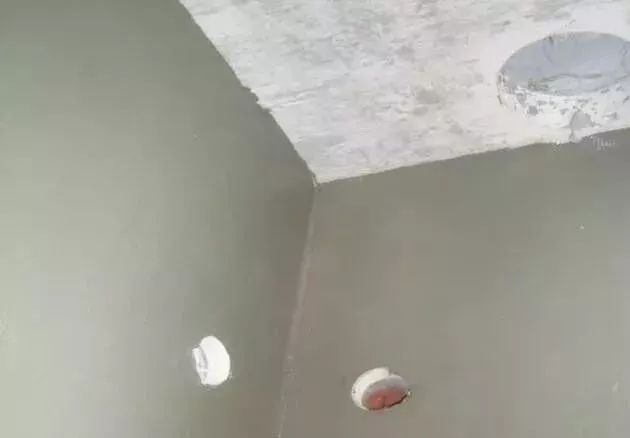

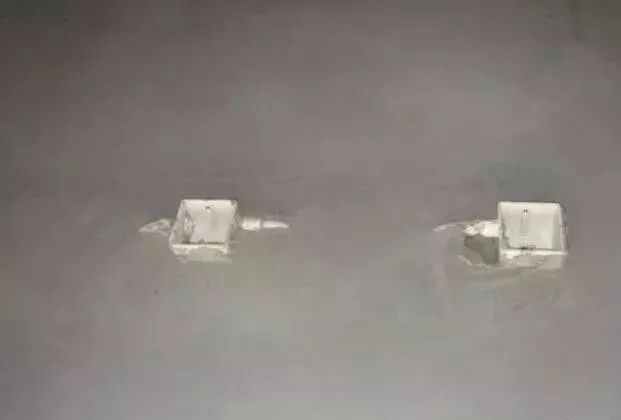

· 严禁保温或涂料施工完成后再埋线盒

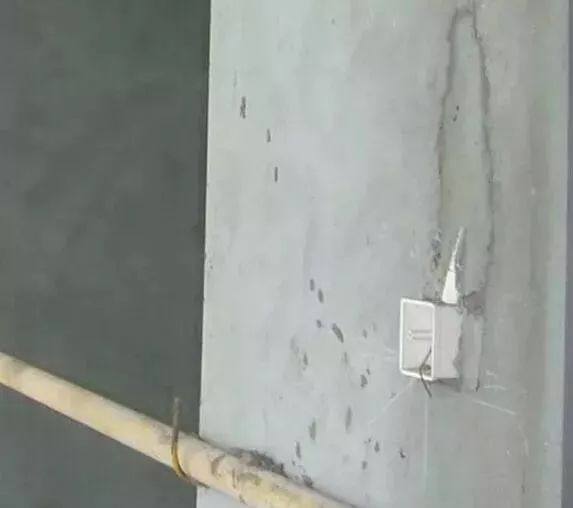

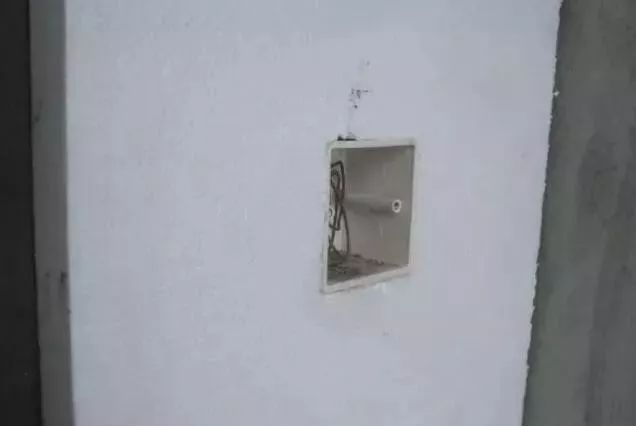

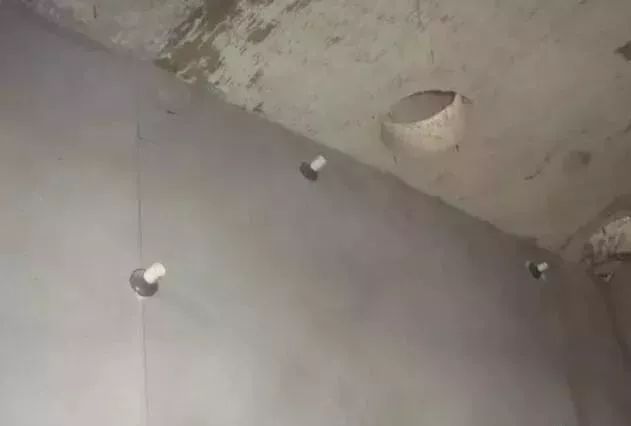

· 线盒预埋时留准保温板施工的厚度,确保线盒平保温板板面

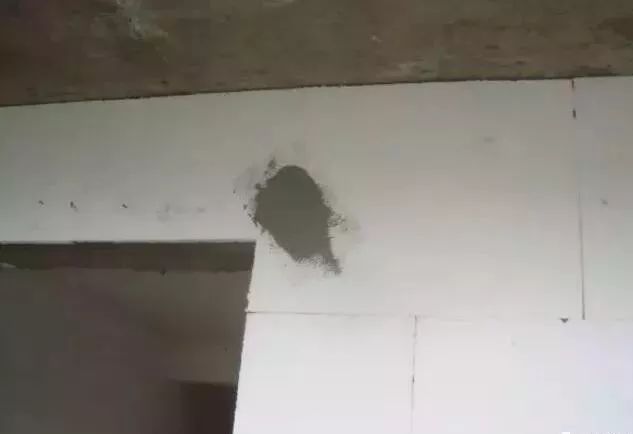

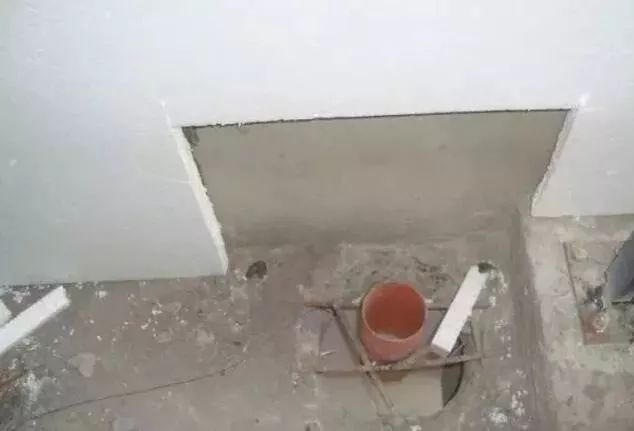

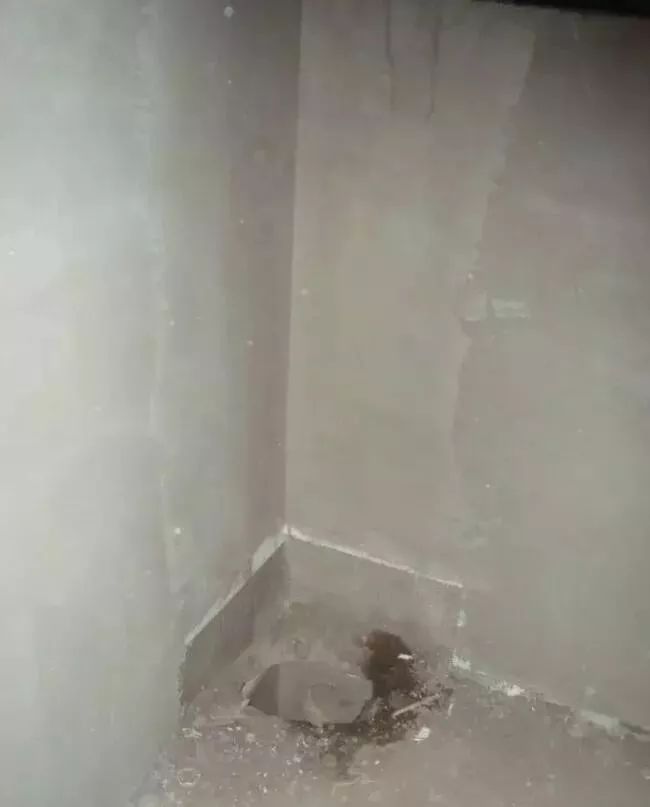

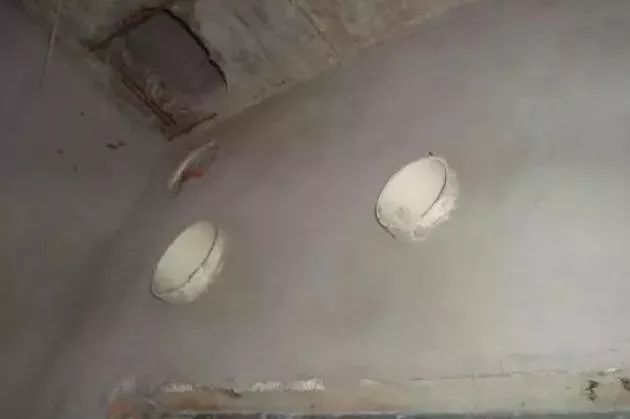

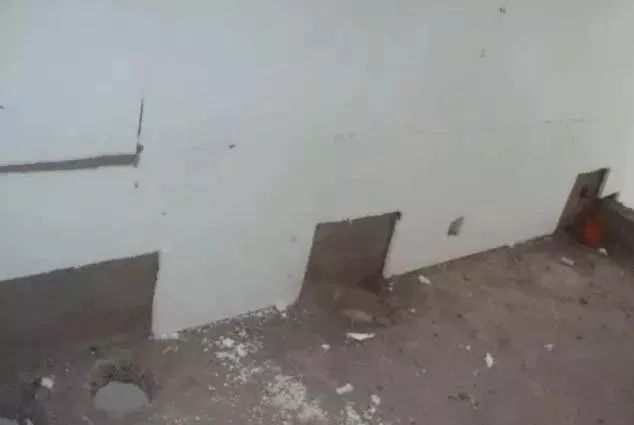

· 保温层施工将有防水要求的位置预留

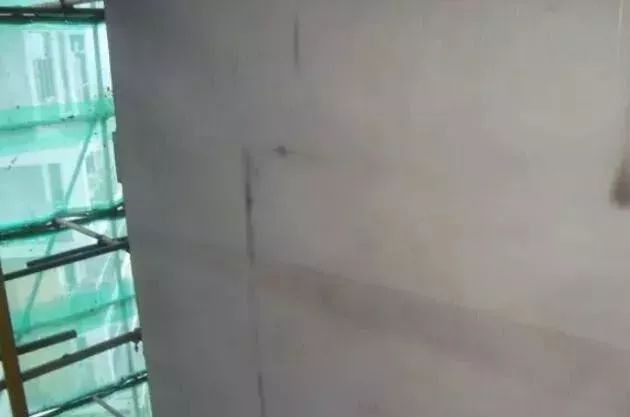

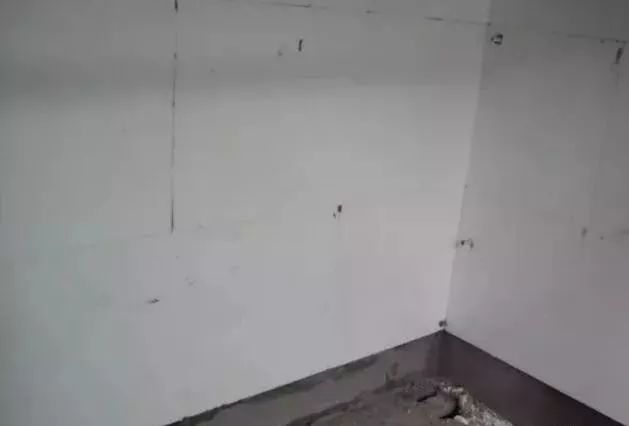

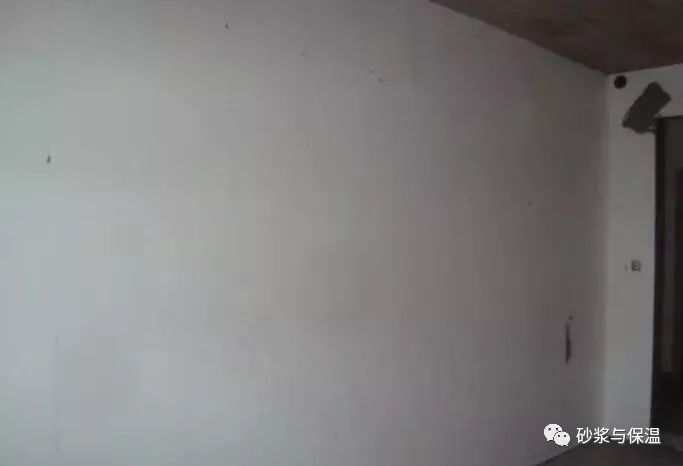

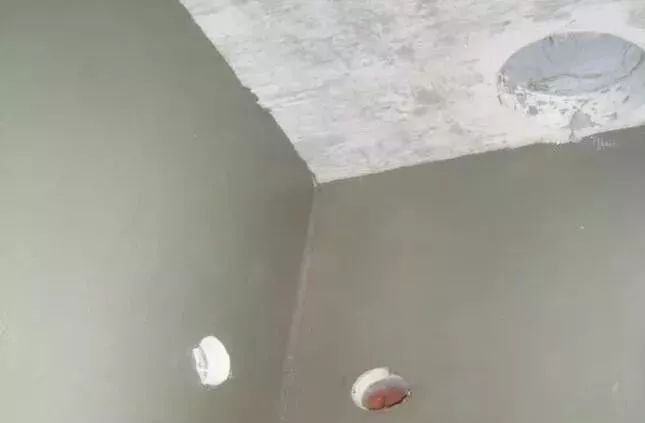

· 保温层施工观感质量

· 门窗洞口收边成形质量
4、抗裂砂浆施工
在门窗洞口四角沿45°方向铺设一层加强网,加强网规格:200mm×300mm。

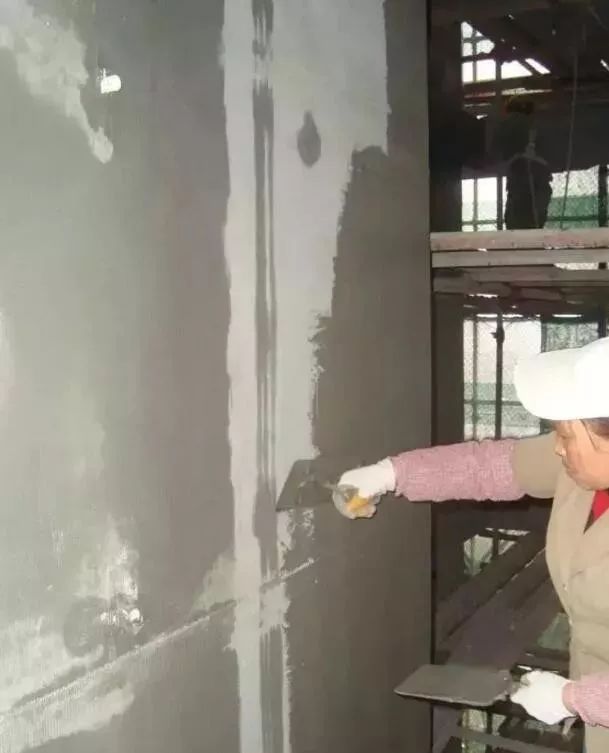

在聚苯板表面抹第一遍抹面砂浆,厚度约2mm。
铺贴网格布:将网格布绷紧后贴于底层抹面砂浆上,用抹子由中间向四周把网格布压入砂浆的表层,要平整压实,严禁网格布皱褶。网格布不得压入过深,基本将网格布压入砂浆中即可。单张网格布长度不宜大于6m。铺贴遇有搭接时,必须满足横向100mm、纵向100mm的搭接长度要求。
抹第二遍抹面砂浆:在第一遍抹面砂浆凝结后再抹一道抹面砂浆,厚度1~2mm,以完全覆盖网格布、微见网格布轮廓为宜。
· 门窗洞口四周粘贴加强网格布(长300mm,宽200mm)
· 根据墙面的长度提前裁剪好网格布
· 抹2mm厚抗裂砂浆,压入网格布
· 用抹子从中间向四周将网格布压入抗裂砂浆内
· 第一遍抗裂砂浆成活后效果
· 第一遍抗裂砂浆凝结后抹面层抗裂砂浆,厚度1~2mm,以完全覆盖网格布、微见网格布轮廓为宜;面层砂浆切忌不停揉搓,以免形成空鼓
· 第二遍抗裂砂浆成活后效果
· 第二遍抗裂砂浆成活后效果
工艺要点控制
1、做好工序的穿插,确保保温板正常施工。
· 阴角处排水立管待保温施工完成后再安装
2、严格控制粘结面积不小于EPS板面积的40%。
3、保温施工预留位置要准确且规则,便于事后修补。
4、阴阳角处交错拼合严密、美观。
5、安装线盒、穿墙套管准确。
6、阴阳角网格布加强。
· 阴阳角网格均做150mm厚搭接加强
本文来源于网络转载请注明出处:外墙保温板施工| 来工地现场看看外墙保温板是如何施工的
扫一扫关注微信公众帐号
